本工程為上海中廣通環保科技有限公司的余熱鍋爐區域噪聲綜合控制工程,噪聲排放廠界執行工業企業廠界環境噪聲排放標準 GB12348-2008中的1類標準限值,即晝間小于等于55dB(A),夜間小于等于45dB(A),相關敏感目標執行聲環境質量標準(GB3096-2008)中的2類標準,即即晝間小于等于55dB(A),夜間小于等于45dB(A),余熱鍋爐本體采用輕質多層復合墻體,在滿足荷載要求的同時保證墻體降噪要求。


7


  材料水平運輸:汽車吊與人工配合,垂直運輸通過滑輪提升完成。


  鋼結構廠房降噪吸隔聲外墻板工程施工總結

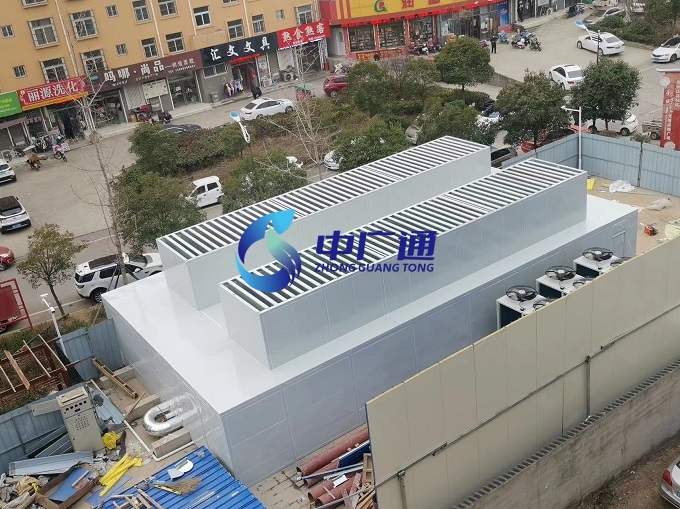

  工程原始狀態


  本工程分8大工序,1、焊接檁托,2、主檁條安裝,3、(壓型魚鱗板)裝內板,4、安裝次檁條,5、貼無堿憎水玻璃布,6、放消聲玻璃棉打水泥板,7、外飾勁平板龍骨,8勁平板安裝。


  鋼結構廠房降噪吸隔聲外墻板工程施工總結


  裝好主檁后的面貌


  二、主檁條安裝


  主檁條是橫向落在檁托上的,檁托放線定位準了,主檁條才顯平直,整體安裝完成后再拉通線檁條進出來調整整個垂直面。


  鋼結構廠房降噪吸隔聲外墻板工程施工總結


  裝完內側魚鱗板后面貌


  鋼結構廠房降噪吸隔聲外墻板工程施工總結


  裝完內側魚鱗板后面貌


  三、內板安裝(壓型魚鱗板)


  遇柱體切割時保持拼縫盡可能不留縫隙。


  四、次龍骨安裝


  完成后自檢后報業主申請骨架驗收,通過后可進行下道工序


  五、貼無堿憎水玻璃布


  此項工作需刷膠,控制刷膠量,過多膠會通過板上的孔位流到板內側放棉前業主驗收骨架


  六、放消聲玻璃棉打水泥板


  放玻璃棉的時候主要是做好防護,穿嚴實的衣服,戴防護手套戴口罩,玻璃棉碎屑最易進入毛孔;滿鋪,尤其是門窗洞口四周,不要有空的地方,以防后期降噪不達標,打水泥板的主要是按要求打釘,水泥板豎向接縫在主檁處搭接,后接縫處再釘網格布刮外墻膩子粉。


  鋼結構廠房降噪吸隔聲外墻板工程施工總結


  開始放保溫棉蓋水泥板


  七、外飾勁平板龍骨骨架 骨架施工直接影響到最后一道勁平板安裝的,由于余熱鍋爐需與主廠房橫縫交圈,橫向第1根龍骨的位置關系到板折安裝位置,豎向幾字檁安裝分布跟門窗洞口緊密相關。


  鋼結構廠房降噪吸隔聲外墻板工程施工總結


  水泥板完成后交效果


  八、外飾勁平板安裝


  作為最后一道工序,美觀度直接關系到整個工程的質量,鑒于板材打釘方式的特殊性,沿安裝方向一張壓一張,如果定位沒準,每次一拆就是一大片,此部分工序?qū)τ诠と说囊笙喈?dāng)高,成品保護以及安裝誤差調整都需要工人自覺意識多動腦。


  鋼結構廠房降噪吸隔聲外墻板工程施工總結


  勁平板安裝后效果


  勁平板安裝成品保護和注意事項


  1.施工前請仔細核對安裝圖紙,對照編號安裝。


  2.勁平板安裝完成完一整個工作面之后,保護膜統一從上往下撕下來,嚴禁邊裝邊撕


  3.吊藍易與板面接觸處用加厚的緩沖材料包多一點,防止吊藍撞擊使板材變形


  4.勁平板板縫需嚴格控制,#1鍋爐與輔助間寬縫為20mm,窄縫為2mm,可購買與縫同寬材料輔助控制縫的寬度


  5.豎縫和橫縫肉眼整排或整條看上去,不能出現波浪形。


  6.板材轉運分料需輕拿慢放,嚴禁粗暴嚴蠻施工。


  7.每塊板的顏色與構造或存在差別,上板需嚴格按背面所標編碼上板


  8.豎縫的位置可以用到經緯儀,以防止誤差越來越大,#1鍋爐的剩余板勁平板龍骨定位需嚴格控制,洞口已定死,所有誤差累積在兩個轉角后返尺加工。


  9.板拉至現場底部應墊木方,嚴禁直接丟在地上或墊硬物。


  10.現場遇到結構或其它問題,不得自行處理,亂用材料,或切結構。





?
